霍山:五一“不打烊” 奉献显担当

时间:2026-05-06

来源:中国网

分享到:
链接已复制
字体:

“五一”假期,霍山县多个工程项目建设不停工,在国家能源集团霍山抽水蓄能电站项目建设工地,400多名工人坚守施工一线,全力以赴抢抓施工进度,确保项目加速推进。

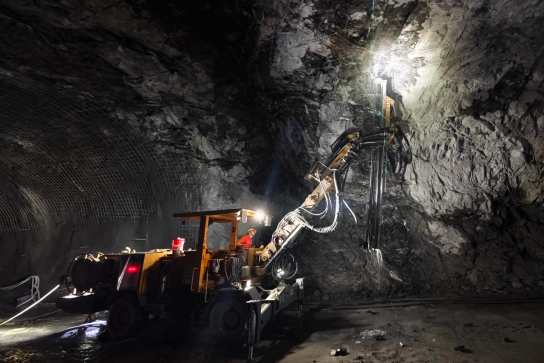

在国能霍山抽水蓄能电站项目进厂交通洞施工现场,机械轰鸣、作业有序,工人们正开展钻眼作业。进厂交通洞是通往地下厂房系统的关键通道,也是项目建设的‘咽喉’工程,总长1345米,目前已累计进尺1075米。

“这里地质条件复杂、我们的团队扎根一线,科学施工,现在正以平均每天6米的速度向前掘进,整体进度完成了80%,预计6月中旬就能实现通车。”国家能源集团霍山公司工程部水工主管程冲说。

作为国家“十四五”规划重点能源项目,自项目筹建工作启动以来,多条核心洞室已经顺利贯通,筹建期洞室工程整体开挖完成了91%;施工供电工程已全面投运;场内交通隧道、路基边坡等工程也在高效推进中。

“接下来,我们将继续坚守安全底线、严把工程质量关,为项目顺利转入主体工程建设阶段创造良好条件。”国家能源集团霍山公司工程部土建主管何佳明说。

据了解,国能霍山抽水蓄能电站主要由上水库、下水库、输水系统和地下厂房系统组成,总装机容量1200兆瓦,建成后将接入安徽电网,预计每年可提供约12亿千瓦时的清洁电能。(文/黄凯   霍山县融媒体中心供图供稿)
