塔城国家电投2×66万千瓦煤电一体化项目即将实现0米突破 开启能源发展新篇章

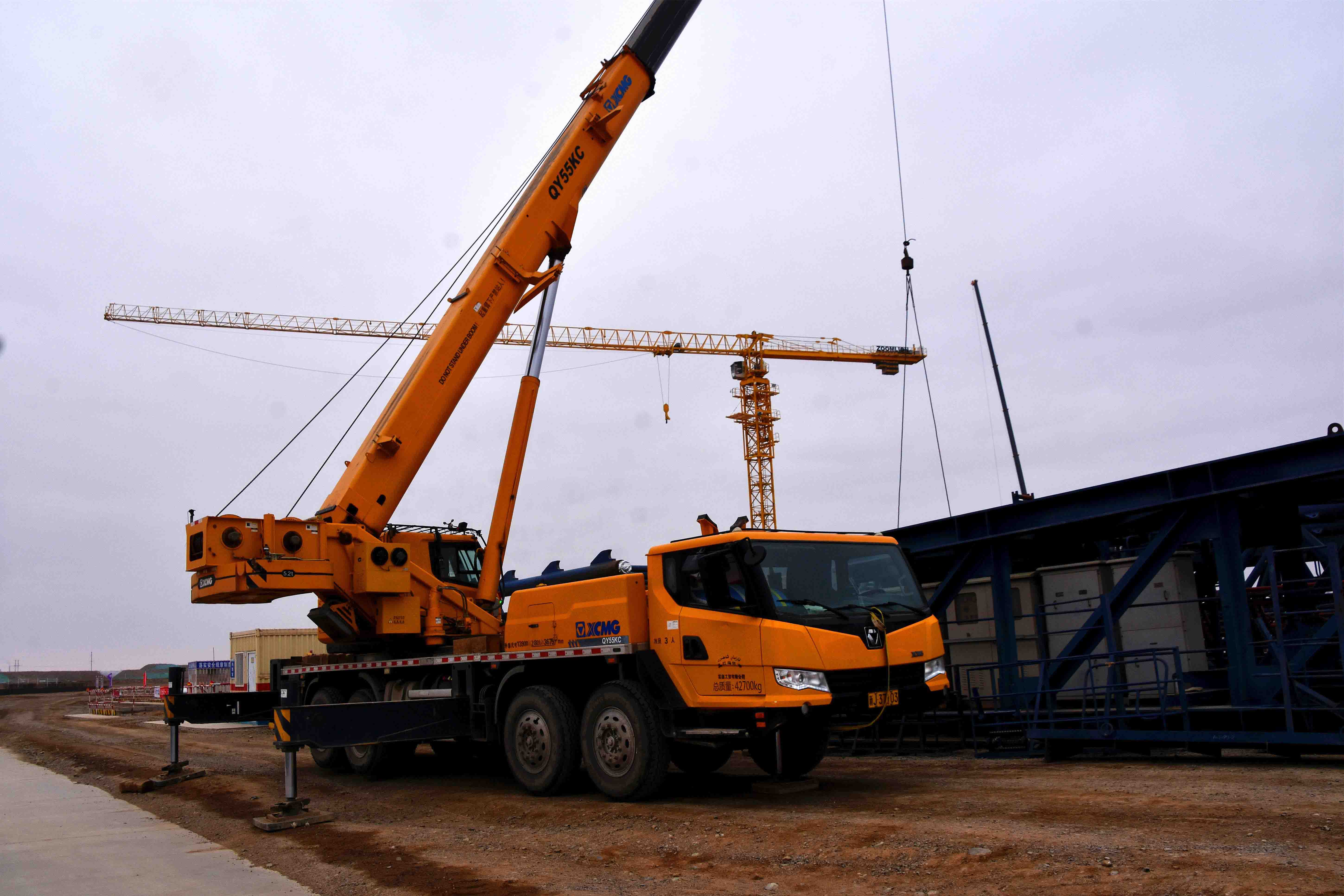

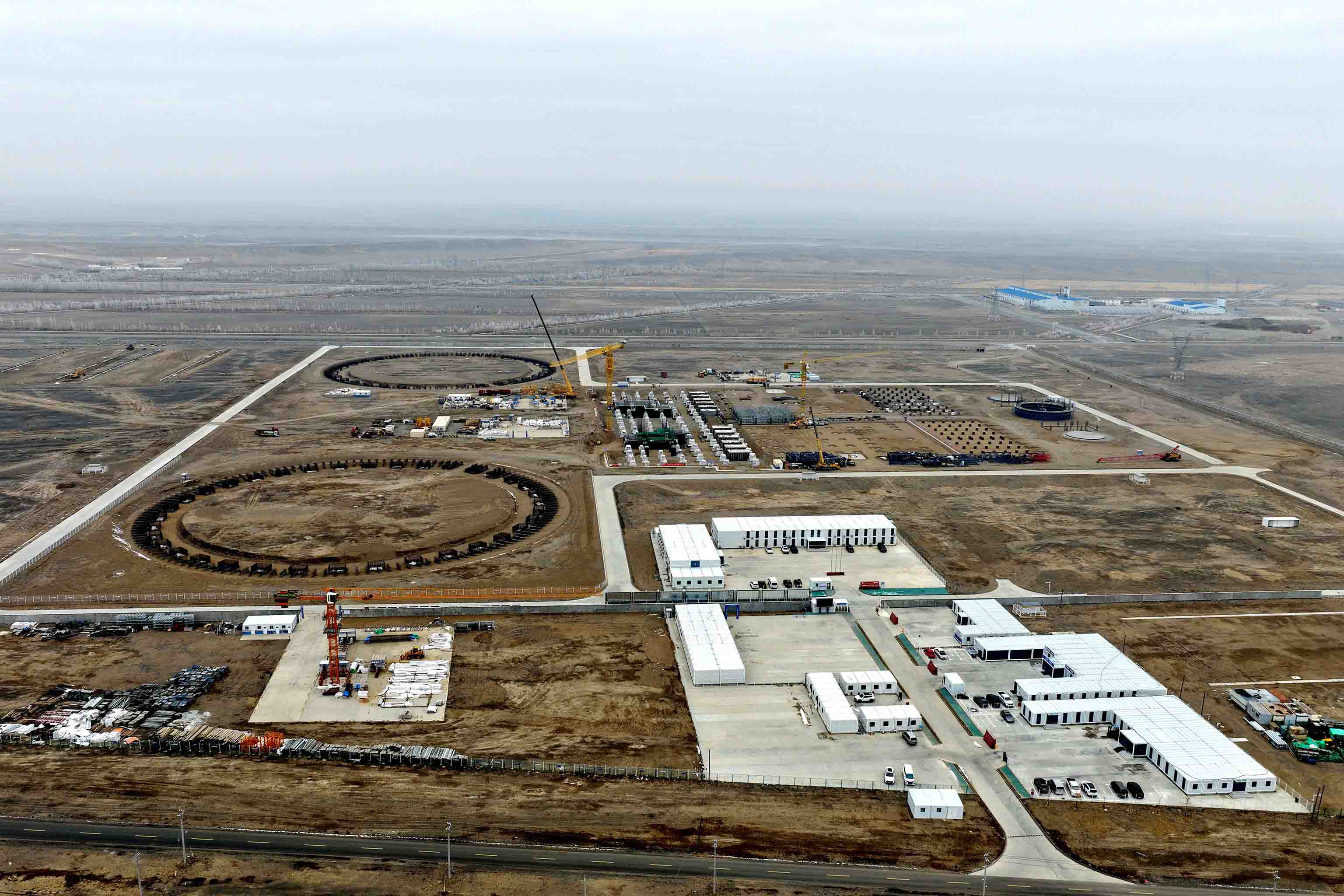

11月26日,塔城国家电投2×66万千瓦煤电一体化项目顺利完成各项目标,即将实现“出零米”(“出零米”是指电厂主厂房内的基础经历开挖地基、破拆桩头、混凝土浇筑等几道工序后基本完成,具备开始上部建筑物施工的条件。),标志着项目从地下基础施工,即将转入地上结构建设阶段,为2026年该项目土建高峰期的各项工作筑牢根基。

塔城国家电投2×66万千瓦煤电一体化项目总投资54亿元,计划建设2台66万千瓦超超临界纯凝燃煤发电机组、配套建设灰场、煤场及脱硫、脱硝环保设施。项目投产后每年可向电网输送电量约55亿千瓦时。两台机组计划于2027年9月和11月分别投产。2025年度项目计划完成投资12.2亿元,截至11月底,预计可完成投资12.5亿元,超额完成年度投资目标。

塔城国家电投2×66万千瓦煤电一体化项目总经理龚峋介绍,项目自今年8月25日实现主厂房浇筑第一罐混凝土以来,克服了施工过程中大风、低温、降雪等不利的条件,目前各方面的工作进展顺利,主体工程已经接近完成今年“出零米”的目标,部分的工作面还在进行混凝土的保温,预计到12月上旬就能全面完成今年“出零米”的工作目标。
龚峋说:“煤电项目的建设一方面构建了煤电一体化的经营模式,能够有效促进塔城地区煤炭资源的消纳以及产能释放,另一方面在我国构建‘新型电力系统’的背景下,煤电项目能够更好地发挥支撑性、调节性、保障性作用,能更好地促进塔城地区风、光等新能源项目的建设,为塔城地区的高质量发展贡献力量。”(达尔汗、王鑫、王子荣)
