风雪戈壁施工忙 风电人坚守岗位保工程
10月16日,托里县庙尔沟镇戈壁迎来降雪天气,新疆托里风电项目220kV送出线路工程的建设工地上却是一番热火朝天赶工期的繁忙景象。中建二局全体工作人员在恶劣天气中依然坚守岗位,为项目早日并网输电全力以赴。
新疆托里风电项目220KV送出线路工程从风场汇集站起始,沿线经过兵团第九师一七〇团、托里县、额敏县,地貌主要为低山丘陵,山前冲击平原,地形起伏较大。
施工现场有三分之一的施工点如星罗棋布般分散在群山之间,交通条件同样极其恶劣,地理因素与恶劣天气都阻碍着施工的顺利进行,为了克服重重困难,外送线路的建设者们充分发挥现有条件。新疆托里风电项目220kV送出线路建设项目经理乔浩说:“我们整合可利用的一切资源解决难题,交通不便就实地考察规划路线,在原有牧道的基础上进行拓宽以供使用,天气恶劣就合理调整施工时段,利用天气相对平稳的间隙抢进度。”

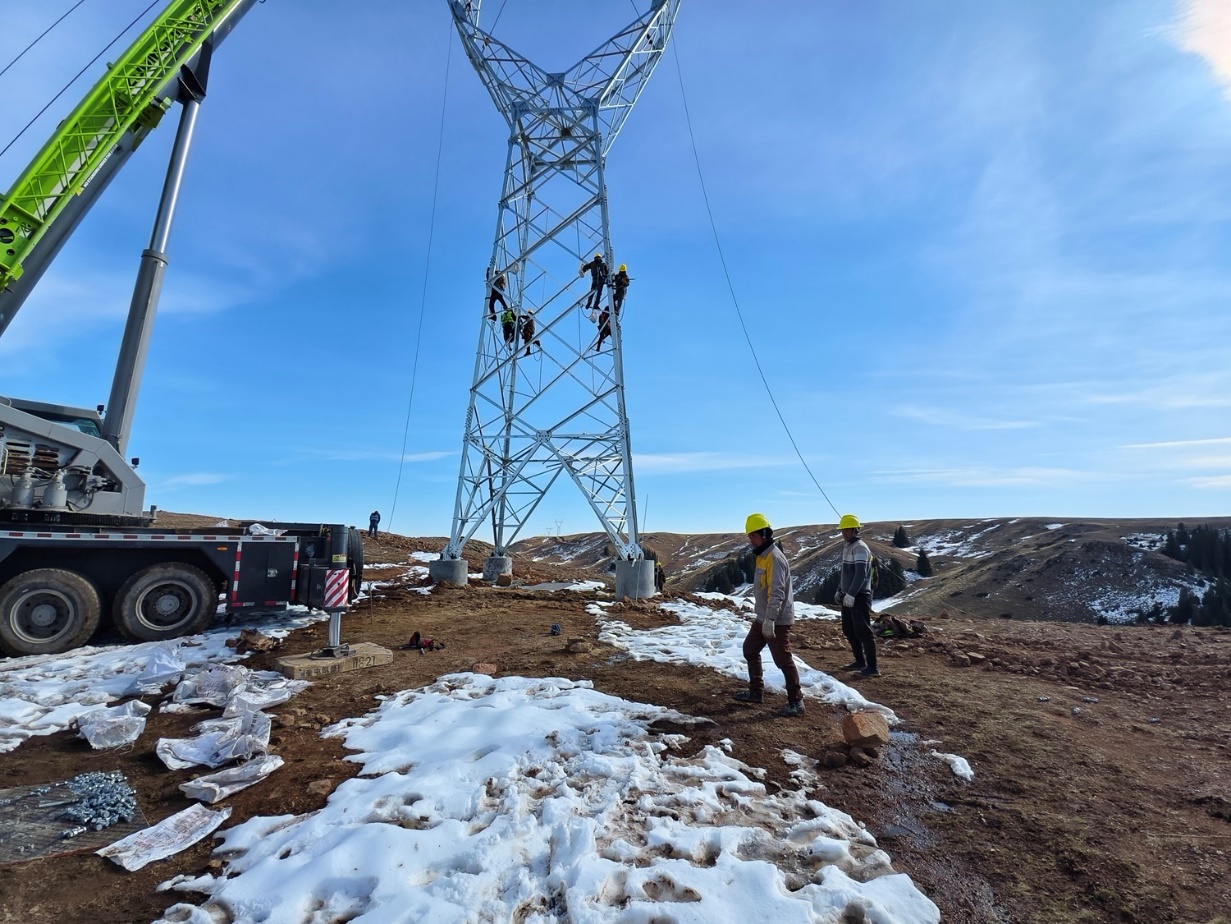

目前现场的主要工作为基础钻孔与浇筑,同时在已经浇筑完成的点位进行铁塔组立与架线,风雪天气现场温度骤降,由于气温过低,工人无法长时间进行户外工作;其次,施工的安全风险与施工难度都显著增加。更为严峻的是,由于风雪的原因现场的材料供应变得困难,这些都制约着现场的生产。三工区现场劳务班组长杨文勇说:“遇到困难就解决困难,首先是安排工人进行倒班,既可以提高工程进度又保证人员休息,其次现场增加安全员数量保证安全监管到位,最后组织专人维护道路保障交通顺畅。”
“今年的目标是220KV送出线路工程全线完成。”项目经理乔浩说。220KV送出线路工程是风电能源传输的枢纽工程,承载着将清洁能源送入千万家的艰巨使命,目前所有工序正在稳步推进,在全体工作人员的努力下,目前钻孔累计完成588基,累计完成率98.66%;桩基础浇筑累计完成578基,累计完成率96.98%;累计完成组塔580基,完成组塔总量的97.32%;累计完成立塔528基,完成立塔总量88.59%;累计完成导线展放354基,完成导线展放总量59.40%。
截至目前,新疆托里风电项目220kV送出线路建设进展顺利,这些风雪中的“追风人”,用坚守诠释着工作者的使命,成为寒冬里一道温暖的风景线。(汪许东、陈善娣)
