G219线昭苏至温宿公路建设项目电力迁改工程火热施工

时间:2023-09-13来源 : 中国网作者 : 赵新昌 李哲清

近日,国网阿克苏供电公司联合国网温宿县供电公司启动G219线昭苏至温宿公路建设项目电力迁改工程,为G219线昭苏至温宿公路顺利建设奠定了坚实基础。

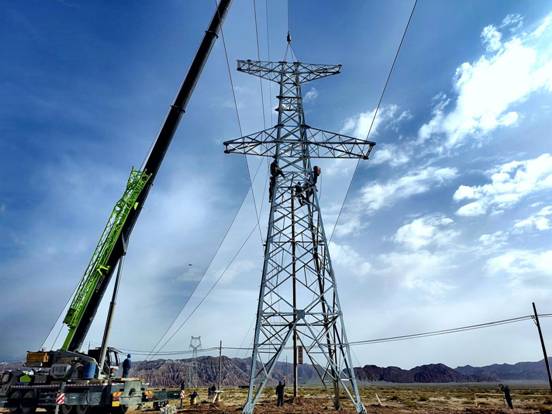

在G219线昭苏至温宿公路建设项目电力迁改工程110千伏中邦线施工现场,电力工人在吊车的配合下,进行沿线杆塔搭建工作。赵新昌摄

9月8日,在G219线昭苏至温宿公路建设项目电力迁改工程110千伏中邦线施工现场,10多名电力工人分成3组,在吊车的配合下,进行沿线杆塔搭建、线路铺设等工作。国网阿克苏供电公司输电运维中心二班班长周明亮:“今天我们在110千伏中邦线进行线路迁改。温昭公路经过该线路部分地段,涉及迁改线路3.5公里,需要拆除11基杆塔。新建13基铁塔,我们从9月6日进场施工,目前现场有14人进行施工,已完成12基铁塔的组力。我们将全力做好线路迁改工程,为建设温昭公路保驾护航。”

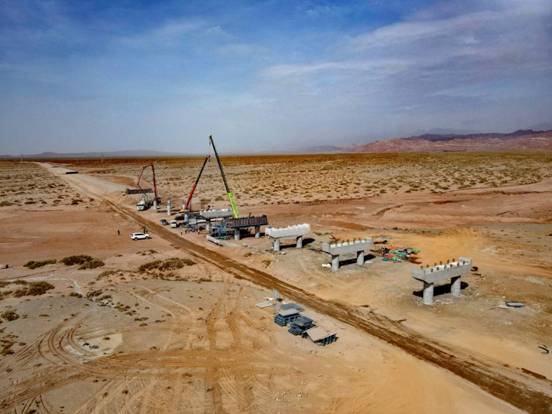

图为G219线昭苏至温宿公路建设项目二标部分建设现场。

据了解,G219线昭苏至温宿公路建设项目总体走向由北向南,起点位于伊犁州昭苏县夏特乡,终点位于阿克苏地区温宿县,全长237公里,项目建成后,将成为贯通南北疆的第二条旅游公路,彻底改变从阿克苏到伊犁要绕道独库公路的历史。此次启动的电力迁改工程涉及5条迁改线路,其中110千伏线路迁改3处,共计2.142公里,新建13基杆塔,拆除11基杆塔,35千伏线路迁改5处,共计3.09公里,新建23基杆塔。

为保证电力线路迁改任务顺利实施,国网阿克苏供电公司与国网温宿县供电公司抢前抓早,组织人员开展电力线路迁改设计,重新规划电网布局、线路走向、优化停电措施等相关工作,并派出5路施工队同时开展作业,确保迁改工作有序推进,保障温昭公路正常施工。(赵新昌、李哲清)
