10月9日,南方电网云南曲靖师宗供电局带电作业班人员经过一个多小时的不懈努力,顺利完成了10千伏炼铁厂线21号杆带电搭接师宗利恒钢化玻璃制品有限公司支线电缆三相引流线工作,为该公司早日通电投产保驾护航。

(班前会)
作业点处在324国道大同工业园区段旁,搭火杆受绿化带影响,绝缘斗臂车无法直接停靠开展带电搭火作业。另外,因地理位置限制,搭火杆已安装了客户支线断路器,采用绝缘杆带电操作,安全距离无法满足要求。经工作人员两次现场勘查踩点后,决定选取距离搭火杆较近的围墙外杂草废墟作为绝缘斗臂车停靠点,开展绝缘斗臂车带电作业。
当日8时40分,师宗供电局带电作业班人员早早来到10千伏炼铁厂线21号杆施工现场进行准备工作。不一会儿,事先联系好的小型挖土机也到达了作业现场,带电作业班人员迅速指挥挖土机为绝缘斗臂车开辟行进路线,经过近1小时的处理,斗臂车顺利平稳停靠在了作业点。

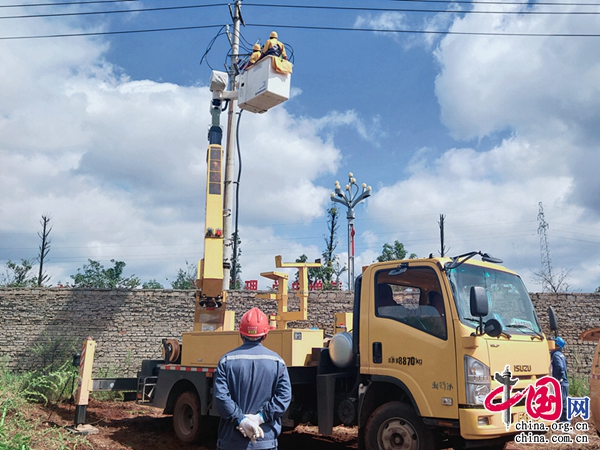

(操作人员调整好作业位置后,开展带电作业)
在工作负责人的指挥下,工作班成员做好安全措施、检查“三宝”、斗臂车升降检查、带电作业工器具检查,并按照惯例开展班前会。所有准备工作就绪后,两名“全副武装”的电力“特种兵”跳进绝缘斗内,借助斗臂车调整至适合的作业位置,两人先用绝缘毯和绝缘罩对带电线路进行绝缘遮蔽,然后熟练地进行引流线搭接,整个过程不到半个小时。
斗臂上的带电作业完成后,两名作业人员卸下“装备”,衣服早已被汗湿。工作班成员清点工器具,清理完现场,工作负责人对工作进行了总结,整个带电作业用时1小时19分。

(绝缘斗臂车调整绝缘斗,为操作人员寻找合适的位置)
据了解,此次带电作业让10千伏炼铁厂线沿线选煤厂、铁路货厂、易达机动车检测站、锦龙物流等8家专变客户及大阿赞小寨20多户群众在“无感”的情况下,顺利完成师宗利恒钢化玻璃制品公司支线电缆三相引流线搭接工作,有效避免了因停电给企业和群众带来的经济损失及生活不便。
下一步,师宗供电局将坚持以“能带不停”原则,充分利用带电作业手段,有效减少停电时长,提高供电可靠性及群众满意度,实现优质服务与多供电量双提升。(路文清 保丽 周金碧)
