7月30日,南方电网云南曲靖师宗供电局按照计划顺利完成兴师路文化风情街10千伏电缆新建工程建设,验收投运。该项目总投资309万元,历时6个多月终于顺利完工。项目的顺利完成,对曲靖市师宗县兴师路风情文化街的打造提供了坚实的电力保障,为该路段的医院、学校、商户和居民用户提供了优质、安全的电力供应。
(管控到位)
电力设施改造作为曲靖市师宗县创建“美丽县城”的重要内容,自2020年以来,师宗供电局多次配合进行电力线路迁改、电杆让道。同年12月,为配合“美丽县城”市政配套工程建设,全力打造好师宗县兴师路风情文化街,该局积极申报项目,获批2020年第五批配电网基建应急项目,对该路段的电力设施建设改造。
(解除架空电缆)
该工程量大,施工难度大,协调难度大,物资供应难,安全管控难。师宗县兴师路位于城区,全长有1.3公里,在进行电缆基础开挖时,原本路段地下就有排水管、污水管、燃气管、弱电管等,不能再次进行二次开弯,要使电缆入地,只能重新寻找通道;周围两边都是商户,在确定箱变、环网柜位置时,不是这家说挡着门了,就是另一家说破坏风水影响做生意等等。通过20多次的反复沟通协调,苦口婆心,终于在确定好通道位置、箱变位置后才可以继续后面的工作。

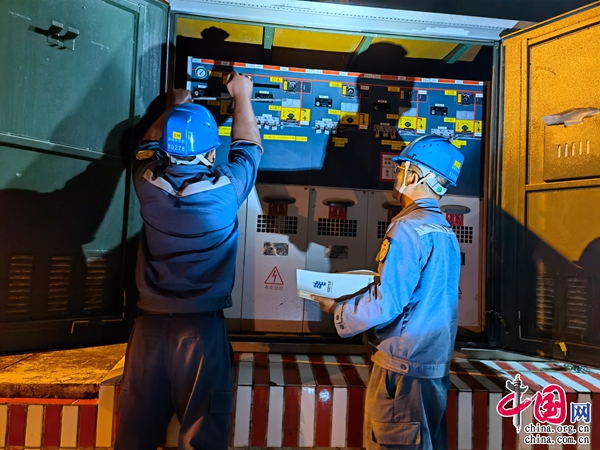

(深夜复电操作)
位置确定后,物资供应又难住了,因受广东疫情影响,物资供应不能按原计划到货,只能一再推迟停电时间。低压集束绝缘导线的安装也只能等兴师路两旁的广告牌和外墙粉刷的脚手架拆除后才能实施,这些都大大影响了工程项目进度。该局克服层层困难,主动对接物资供货单位,对接政府,确保各个环节在可控范围内。

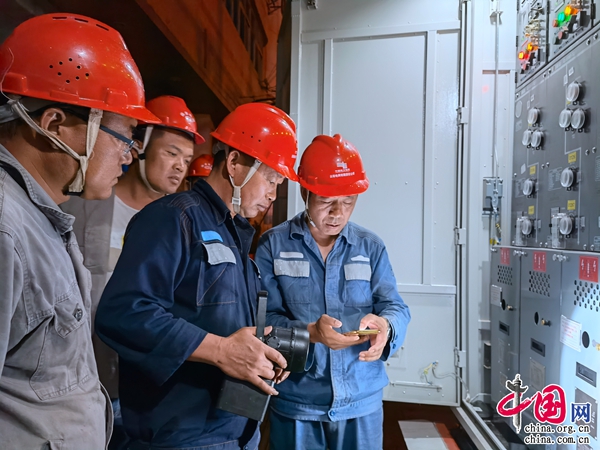

(深夜确认箱式变压器运行方式)
施工当天,10千伏兴师路线和10千伏文华线停电,现场点多面广、交通复杂,涉及作业点8个,涉及各类工作人员近百人。为保证施工顺利进行,师宗供电局优化施工方案,严格安全技术交底,确保各项工作充分准备。派出8名项目管理员和党员,对人员到位情况、安全施工作业票、施工工艺质量等进行全面检查,确保各个作业点管控无死角。施工中,全体人员积极配合,服从统一安排,紧盯关键环节,通过4G布控球视频直播、执法记录仪对关键作业点录制等全方位管控,确保了施工安全和现场有序施工。
“这个项目困难最多,我在现场呆的时间也最长,现在终于完成了,心里别提有多高兴了。待把旧电杆拔除,兴师路就再也见不到电杆了。”项目管理员黎所关说道。(路文清 朱小秀 王瑛)
