安哥拉凯凯水电站1号尾水隧洞提前349天实现全线贯通

时间:2025-05-30来源 : 中国网作者 : 张春特 黄笛 罗光明

当地时间5月29日,由中国能建葛洲坝集团承建的安哥拉凯凯水电站项目取得重大进展,主体工程尾水隧洞1号洞历时827天实现全线贯通,较原计划提前349天。与此同时,尾水隧洞2号洞施工进入最后冲刺,剩余78米预计于6月中旬实现贯通。

项目位于安哥拉北宽扎省栋多市,距离首都罗安达230公里,坐落在安哥拉“母亲河”——宽扎河中段,是该流域规划的八级梯级水电站中的第三级。作为中资企业在非洲承建的最大水电项目,电站总装机容量2172兆瓦,预计年发电量可达8566吉瓦时,被誉为“非洲三峡工程”。

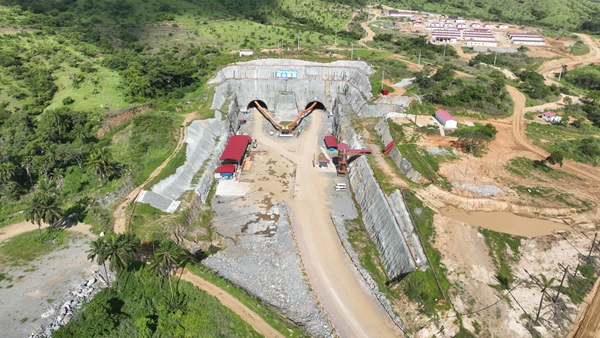

尾水隧洞是安哥拉凯凯水电站的重要组成部分,内连尾水调压室,外接宽扎河,位于水库水位线以下,分为1号、2号洞,断面尺寸16米×16米,两洞平行布置,洞身轴线间距50米,洞长分别为5151.329米、5179.469米。

作为连接尾水调压室与宽扎河的核心枢纽,总长度超10公里的“地下巨龙”,将为水电站后续机组安装和蓄水发电扫清关键障碍,更以“中国速度”与“中国质量”为非洲基础设施建设注入强劲动能。

尾水隧洞工程开工伊始,即面临工期紧张、标准严苛、交通压力大等多重挑战。开挖阶段,施工现场克服高温、高湿及通风条件差等不利因素,单洞长度超5公里,且轴线间距仅50米,对平行施工精度要求极高。

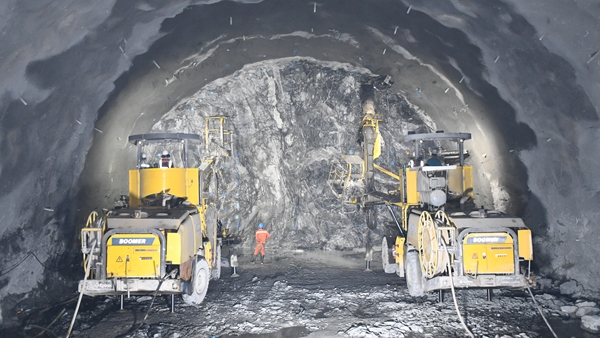

面对这块“硬骨头”,中国能建葛洲坝建设者迎难而上、全力攻坚,项目团队严格执行“短进尺、弱爆破、强支护”原则,通过优化施工组织设计、动态调配资源力量,有效攻克复杂地质条件与极端工期压力。在单洞施工中,团队创新采用“双机并打”模式,极大提升作业效率,实现单洞工作面开挖月进尺连续多月突破182米。这一世界领先的施工水平,在国际水电建设舞台上大放异彩,成为行业瞩目的焦点。

项目建成后,将满足安哥拉全国50%以上的供电需求,每年将减少温室气体排放量约720万吨,减少不可再生的石油和煤炭资源消耗273.3万吨,并大幅改善水资源利用条件,兼具调峰、防洪功能,助力当地经济社会发展。(张春特、黄笛、罗光明)
